[소프트웨어 공학] #3. 프로젝트 관리

bien·2024년 5월 31일
0

소프트웨어 공학

목록 보기
3/3

1. 프로젝트 관리 개요

01) 프로젝트 관리의 필요성

  • 예산과 일정의 제약으로 관리가 필요
  • 프로젝트 관리란 프로젝트를 계획하고 감독하는 일
    • 계획의 수립
    • 고객의 요구, 지켜야 하는 표을 따르는지 확인
    • 시간과 예산에 맞추어 개발되는지 사람과 프로세스를 제어
  • 소프트웨어 프로젝트 관리가 어려운 점
    • 진척 관리를 위해 문서에 의존함
    • 소프트웨어 개발 프로세스에 관한 명확한 표준이 없음
    • 기술 발전 속도가 빨라 프로젝트 경험을 살리기 어려움

02) 프로젝트 관리자의 업무

  • 프로젝트 착수: 제안서의 작성
  • 프로젝트 계획: 일정, 비용, 자원, 위험 계획
  • 프로젝트 실행: 계획에 기초한 프로젝트 감시와 통제
  • 프로젝트 종료: 보고서 작성, 프로젝트 평가

03) 프로젝트 관리

  • 어떤 일을, 어느 정도의 비용으로, 누구에 의하여, 언제까지 행해져야 하는가를 결정하는 일
  • 계획에 기초하여 산출물과 개발 절차를 관리함
  • 브룩스의 법칙
    • 가장 흔한 프로젝트 실패는 일정의 지연
    • "일정이 늦어진 소프트웨어 프로젝트에 인력을 추가하는 것은 일정을 더욱 늦추는 결과를 낳는다."
    • 기존 업무의 이해, 의사소통 경로의 증가, 작업의 재분할이 필요하기 때문

04) 프로젝트 계획성의 구성

  • 개요
  • 개발 절차 계획
  • 인원, 예산 및 일정 계획
  • 문서화 계획
  • 하드웨어와 소프트웨어 자원 계획
  • 위험 관리 계획

2. 소프트웨어 일정 계획

01) 일정 계획과 작업

  • 일정계획은 작업의 분할, 작업들 간의 관계, 인적/물적 자원의배정등을 계획하는 것
  • 작업의 분할
    • 요구명세서에 기초하여 전체 작업을 관리 가능하고 측정 가능한 소작업들로 분할
    • 작업 분해 구조 (WBS)
  • 작업의 명세화
    • 소작업에 대해 일의 양, 필요한 산출물과 컴퓨터 자원 등을 결정
    • 작업의 양을 인원-월(PM)로 표시함, 1PM은 중급 수준 개발자의 한 달간 작업량
  • 작업 진행 순서의 정의
    • 작업들의 선후 관계를 분석하여 순서를 정함
    • PERT/CPM
  • 인력 배정
    • 작업의 양특성에 맞도록 개발자를 배정
  • 작업 비용의 산정
    • 작업의 양과 인력에 따른 비용을 산정
  • 개발 일정의 수립
    • 작업별로 시작 시점종료 시점을 지정
    • CPM으로 분석하고 간트(Gantt) 차트로 도표화

02) WBS

  • 작업 분할 구조(Work Breakdown Structure)
    • 프로젝트 수행을 위해 개발 업무를 분할하여 계층 구조로 표현
  • 최하위 수준의 작업작업 패키지(work package)라고 함
    • 비용이나 기간의 정량적 측정이 가능한 입력물과 출력물을 가짐
  • 프로젝트 계획과 관리를 위한 기초 자료

03) PERT와 CPM

  • PERT
    • 작업들의 선후 관계를 표현한 사이클이 없는 방향 그래프
  • CPM: 임계 경로 방법
    • 일정 계획을 위한 알고리즘적 분석 방법
    • 임계 경로는 시작에서 종료 작업까지의 경로 중 가장 긴 경로
    • 임계 경로상의 작업들은 프로젝트의 일정 준수를 위해 지연이 허용되지 않는 작업
    • 임계 경로상에 있지 않은 작업들은 여유 시간을 가짐

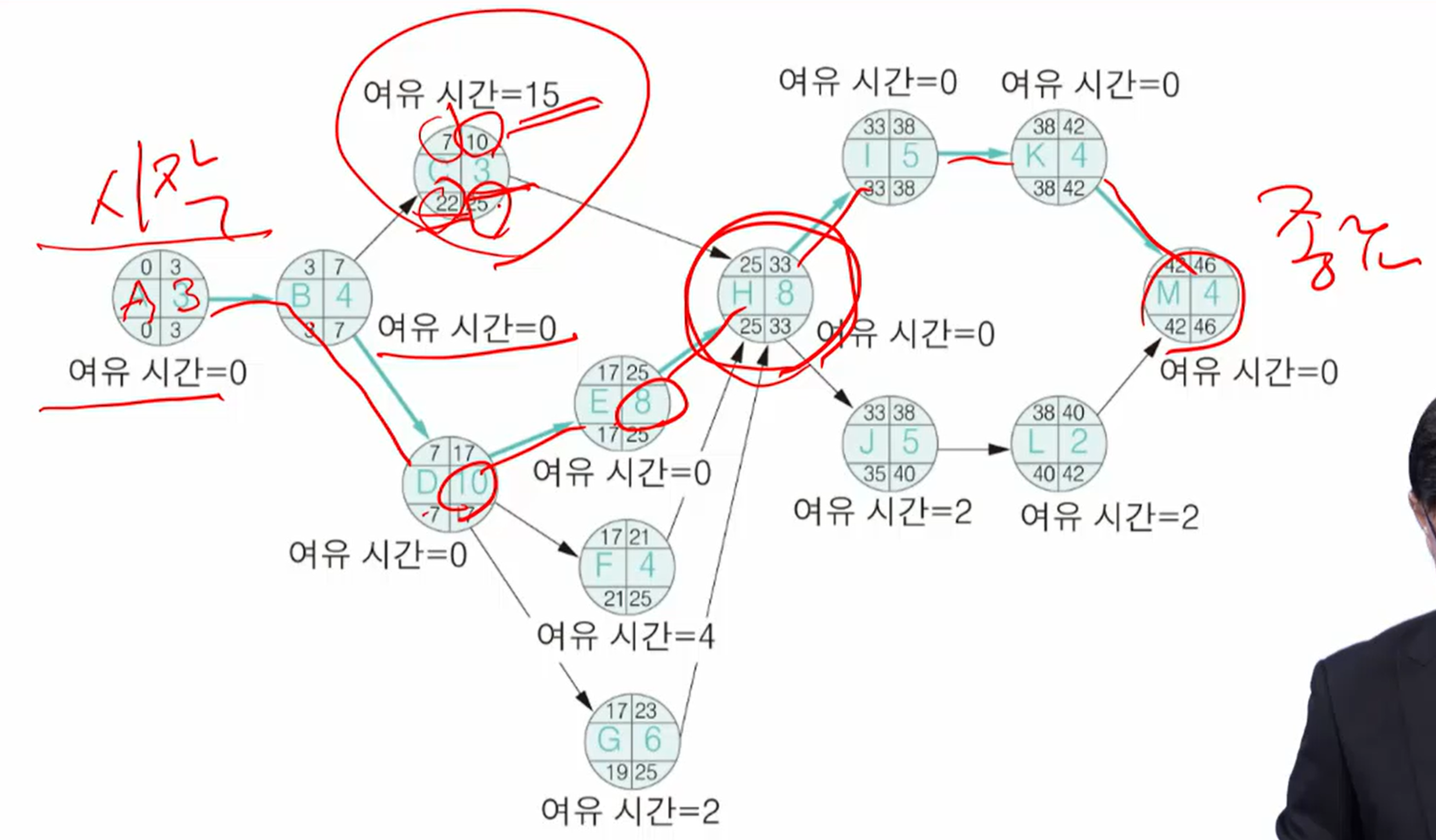

04) CPM 네트워크

  • A:3 = A작업은 3시간이 필요
  • C|3 = 7에는 시작해야하고, 22에 시작해도 된다.
    • 이는 H|8이 좌측에있는 모든 작업이 이루어져야지만 시행이 가능하고, 왼쪽의 모든 작업이 이루어지는데 적어도 25의 시간이 필요하므로, 3시간이 걸리는 C는 22시간부터 시행되어도 된다는 것이 추론된다.
    • C는 7에 시작하면 10에, 22에 시작하면 25에 끝나게 된다.

05) 간트 차트

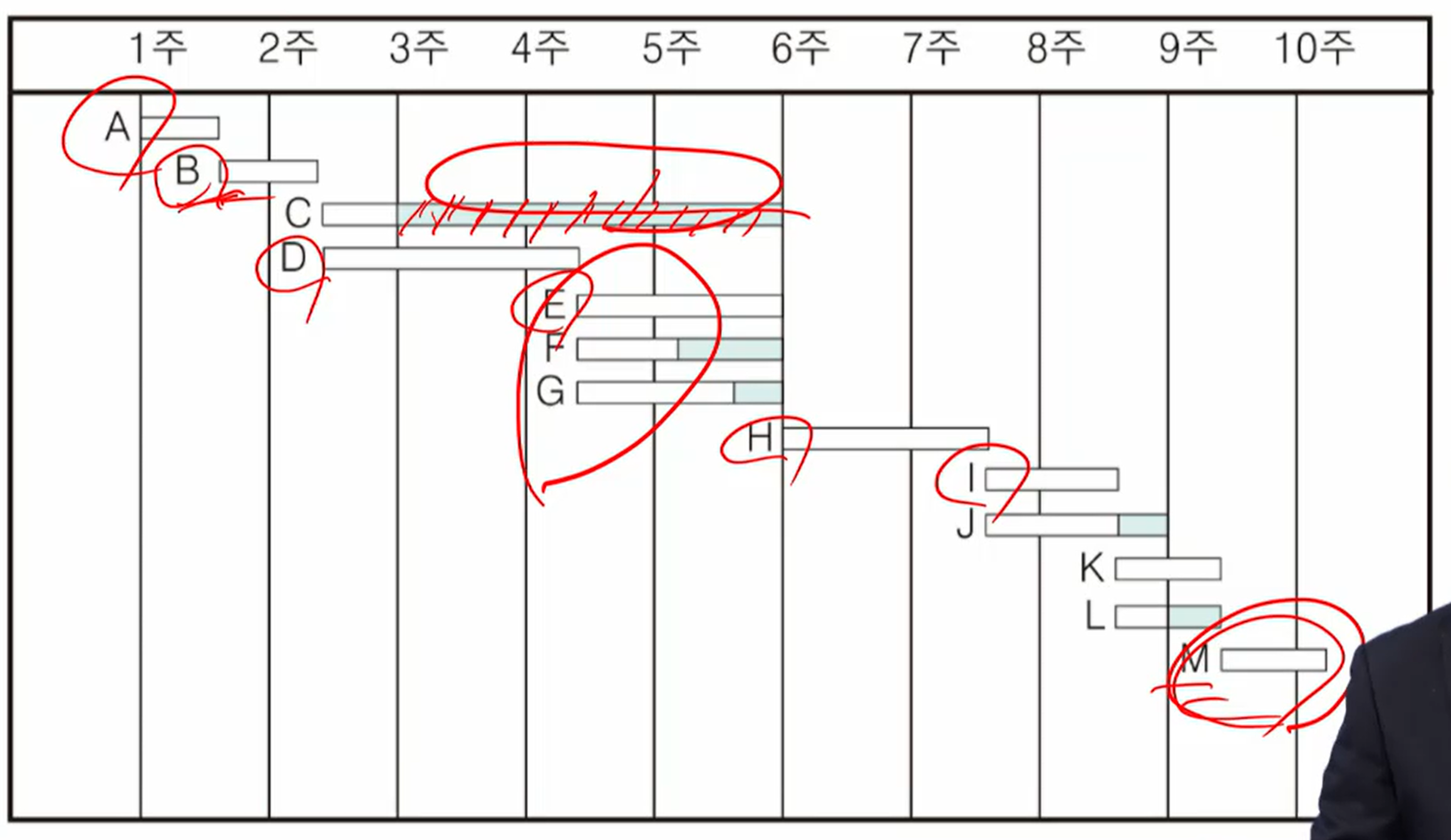

  • 막대 모양으로 프로젝트 작업들의 순차 또는 병행 순서를 보여주는 차트
    • 상단에 시간축을 표시, 작업별로 막대를 가로방향으로 표시
    • 막대는 작업 시간에 맞추어지며, 길이는 소요 시간을 의미
  • 일정 조정, 인력 배정 계획에 사용됨
    • 직업별로 진척 비율이나 인력 배정을 표시할 수 있음.

  • 하얗게만 보이는 것들은 여유시간이 없는 데이터
  • 연한 초록색은 여유시간
  • CD, EFG는 나란히 배치되어 있는데, 동시에 시행이 가능함을 의미한다.
  • 최종적으로 M이 끝나야 작업이 마무리되는 것.

3. 소프트웨어 규모의 산정

01) 소프트웨어 프로젝트 산정

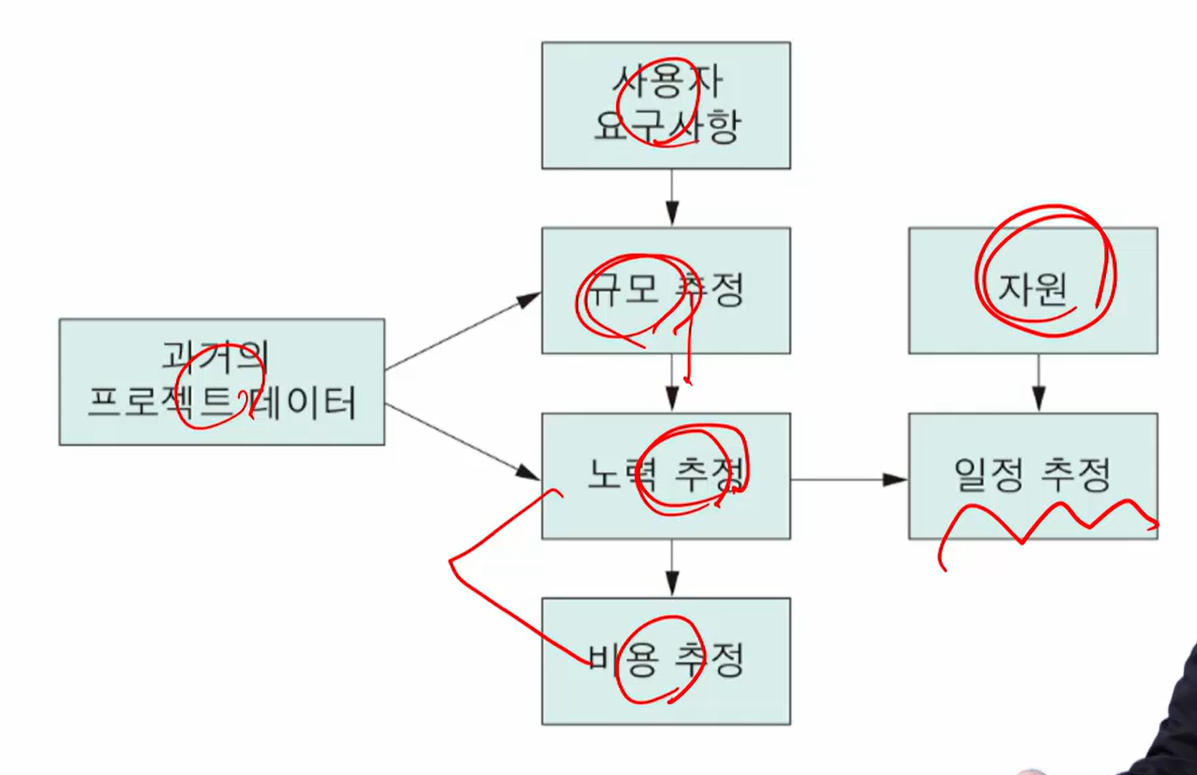

  • 규모 추정 -> 개발 노력(비용) 추정, 일정 계획
  • 규모 산정의 정확성이다른 부분에 영향을 줌
    • 고객 요구사항과 시스템 명세서를 참고
    • 라인수(LOC)를 추정하는 방법, 기능 점수(FP) 방법
  • 노력 추정과 과거 데이터와 프로젝트의 특성을 고려
  • 일정 계획에는 투입 되는 인력을 고려
  • 추정의 정확성은 과거 프로젝트 데이터의 정확성, 제공되는 입력의 정확성, 개발 조직에서 프로세스의 성숙도에 좌우됨

  • 사용자 요구사항 > 규모 추정 > 노력 추정 > 비용 추정의 순서
  • 사용자 요구사항과 과거의 프로젝트 데이터를 기반으로 규모를 추정
  • 노력 추정과 비용 추정은 거의 하나

02) 기능 점수

  • 기능 점수는 기능의 규모를 측정하기 위한 단위
    • 소프트웨어의 기능을 다섯 가지 유형으로 분류하여 계산함
  • 프로그램의 기능에 초점을 맞춘 논리적 규모 척도
    • 기능적 사용자 요구사항을 양으로 표시
  • 구현 기술이나 구현 언어와 무관
  • 사무 정보 시스템의 규모 산정에 적합함
  • 보정 기능 점수(AFP)는 미보정 기능 점수(UFP)와 보정 계수(VAF)의 곱

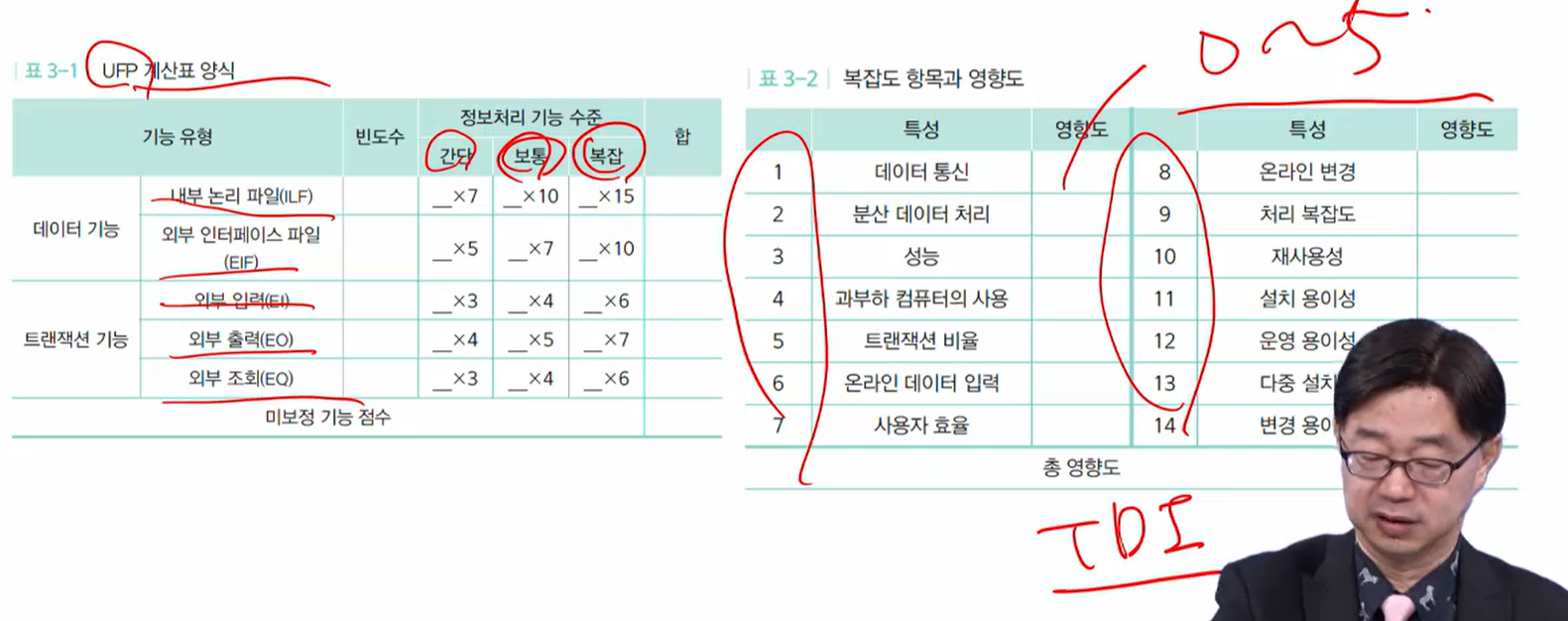

미보정 기능 점수(UFP)

  • 프로그램에서 표현되거나 사용되는 데이터의 총량을 계량화
  • 데이터 기능(내부 논리 파일1, 외부 인터페이스 파일2)과 트랜잭션 기능(외부 입력3, 외부 조회4, 외부 출력5)의 개수를 측정
  • 각각에 복잡도에 따른 가중치를 곱하여 합산함

보정 기능 점수(AFP)

  • AFP = UFP*VAF, 여기서 VAF = 0.65 + 0.01 * TDI(총 영향도)
  • VAF는 보정 계수이며(0.65~1.35), TDI는 기술적 복잡도를 반영하기 위해 14개 항목의 영향도(0~5)를 모두 합한 것(0(014)~70(514))

03) 기능 점수 고찰

  • 프로그래밍 언어별로 LOC/FP 즉, 기능 점수 1점을 구현하기 위해 필요한 라인 수가 존재
    • 고급언어일 수록 작아진다.
  • 기능 점수로부터 라인 수를 계산할 수 있음
  • 초기 단계에서 라인 수 추정에 효과적
  • 프로그래머의 평균 생산성(FP/PM)을 안다면, 전체 PM을 계산할 수 있음
  • 사무 정보 시스템의 규모 산정에 적합함

4. 소프트웨어 개발 비용 산정

01) 비용 산정 방법의 분류

  • 판단에 의한 방법
    • 전문가의 판단, 델파이 방법, 작업 부내에 의한 방법
  • 수학적 모델을 이용한 방법
    • 알고리즘 모델, 유추에 의한 산정
  • COCOMO
    • 가장 잘 알려진 소프트웨어 비용 산정 모델(COnstructive COst Model)
    • 프로젝트 유형을 3가지로 구분 (기본/중간/내장형)
    • 분석 정도에 따른 3가지 모델을 제시 (기본/중급/상세)

02) COCOMO

  • 효과적 산정을 위해 먼저 규모를 추정해야 함
  • 기본 COCOMO는 라인 수만으로 비용을 추정함
    • 대략적으로 개발 노력은 소프트웨어 규모에 선형적으로 비례
  • 라인수(LOC)
    • 간단하며 비용 산정 방법과의 연결이 용이하고 직관적
    • 계획단계에서 산정하기 어렵고 프로그래밍 언어에 따라 다름
    • 과거의 경험, 전문가의 판단, 구성 요소별 산출한 후 합산

03) 기본 COCOMO

  • 프로젝트 유형
    • 기본형: 소규모 프로젝트(~50KDSI), 경험 있는 개발자, 까다롭지 않은 요구사항
    • 중간형: 중규모 프로젝트(~300KDSI), 중간 정도의 경험, 요구사항의 혼재
    • 내장형: 대규모 프로젝트, 제한된 하드웨어, 엄격한 운영 조건

  • 32,000 LOC 기본형 소프트웨어의 추정 예
    • 총 노력 = 2.4 * 32^(1.05) = 91 PM
    • 총 개발 기간 = 2.5*(91)^(0.38) = 14 개월
    • 평균 인력 = 91/14 = 6.5 명
    • 생산성 = 32,000/91 = 352 LOC/PM

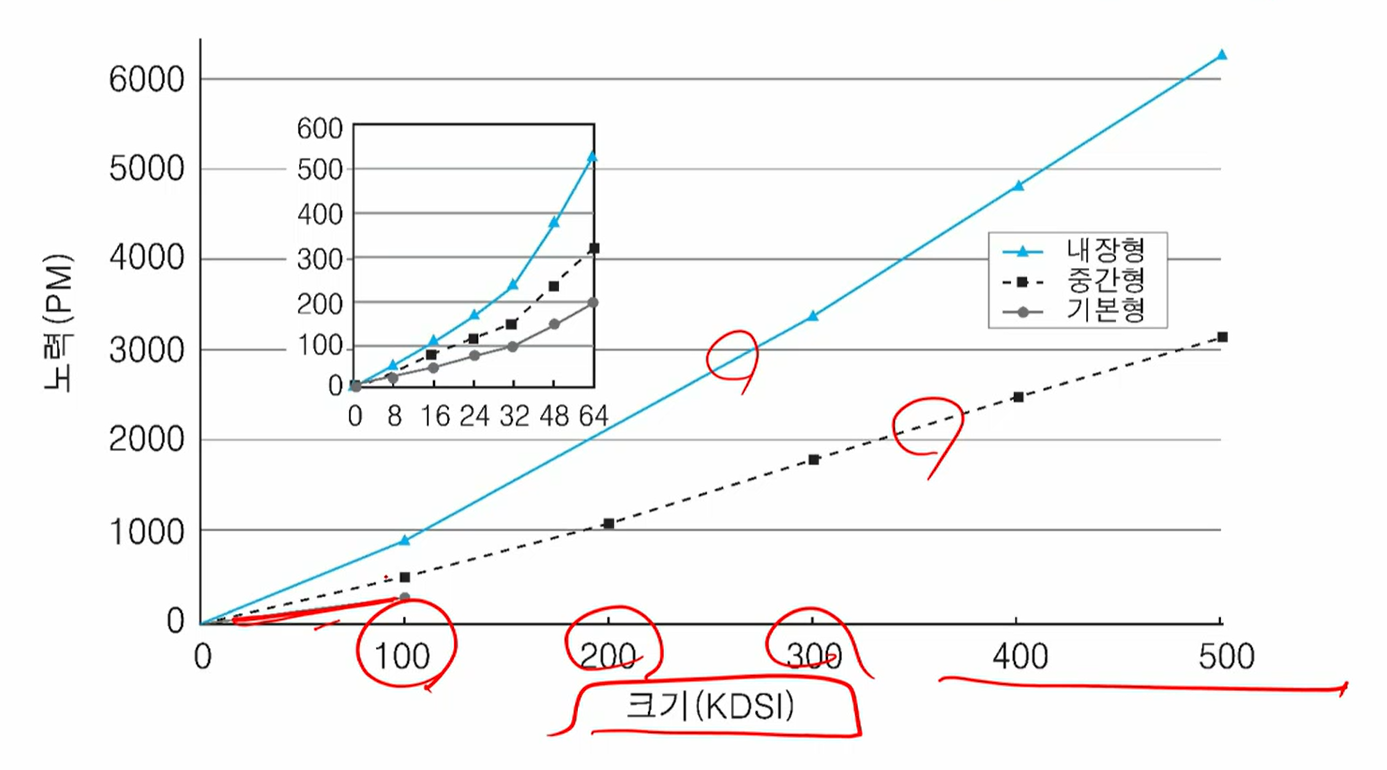

04) 기본 COCOMO - 프로젝트 크기와 노력

크기가 늘어남에 따라 노력이 증가되는 모습. 기본형의 경우 크기가 증가함에 따라 노력역시 선형적으로 증가하는 모습을 볼 수 있다.

05) 중급 COCOMO

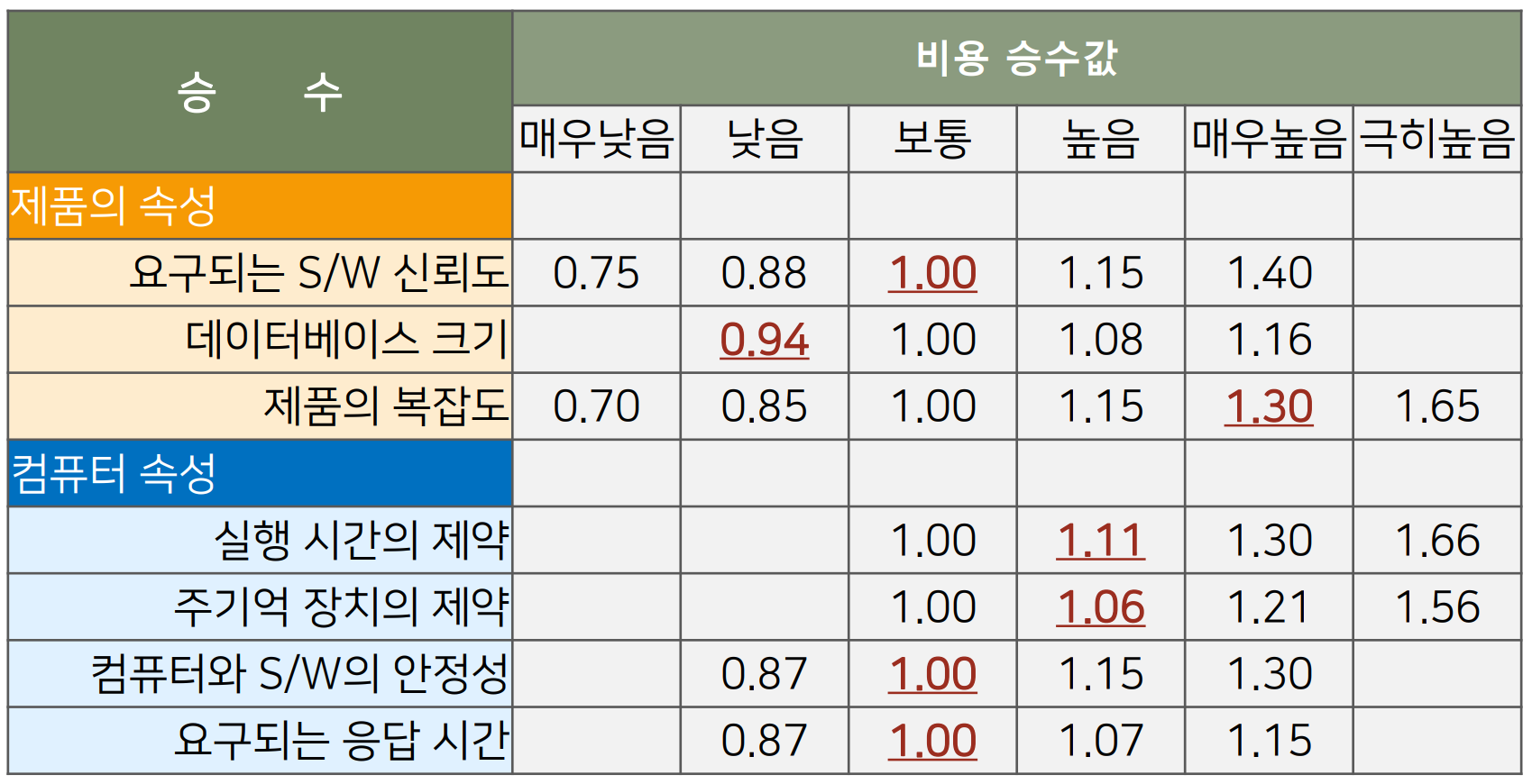

  • 15개의 비용 승수를 곱하여 노력 보정 계수(EAF)를 계산
  • 각 비용 승수는 6개의 등급으로 나뉨
  • 총 노력을 걔산할 때 EAF를 곱함

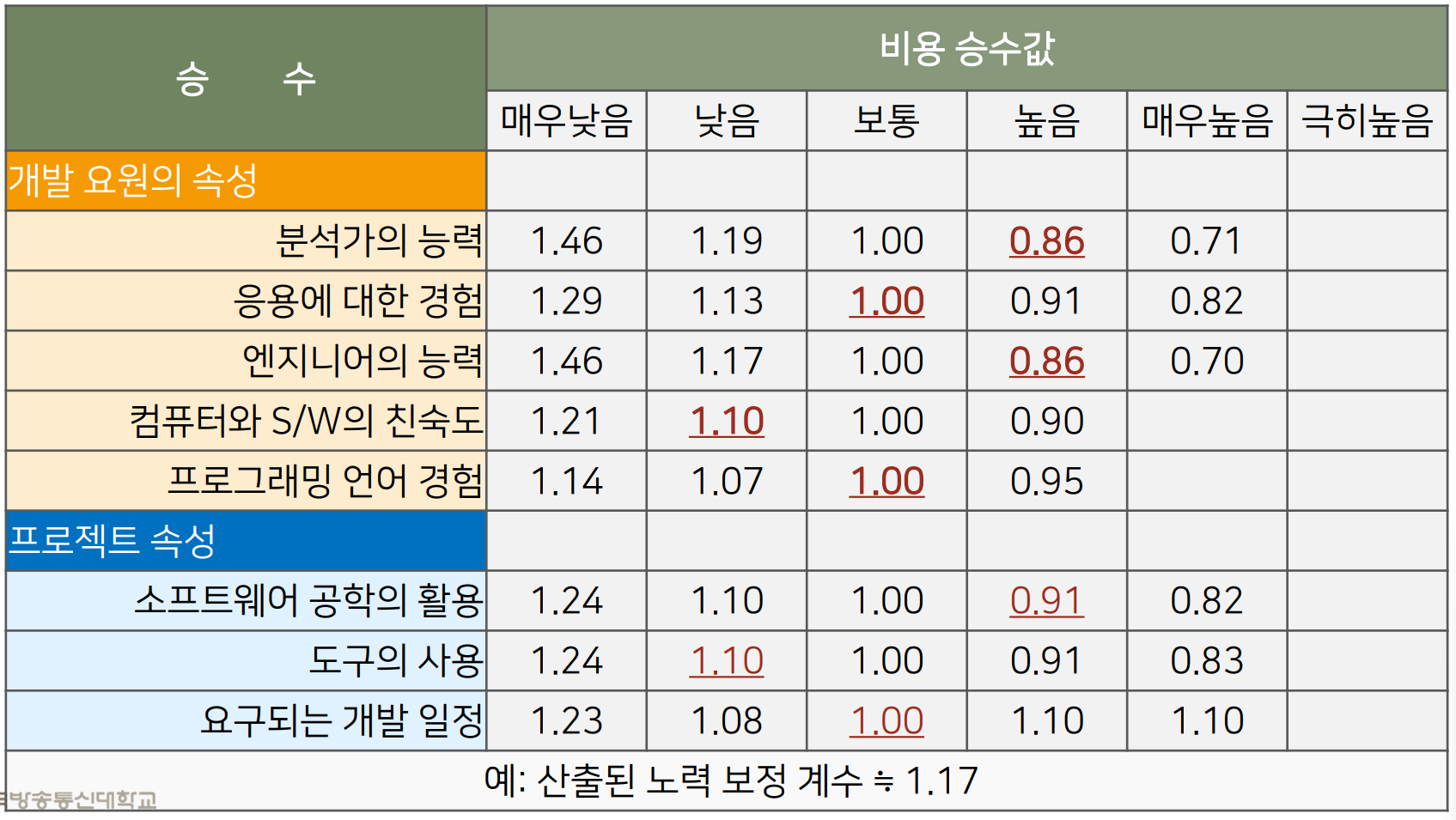

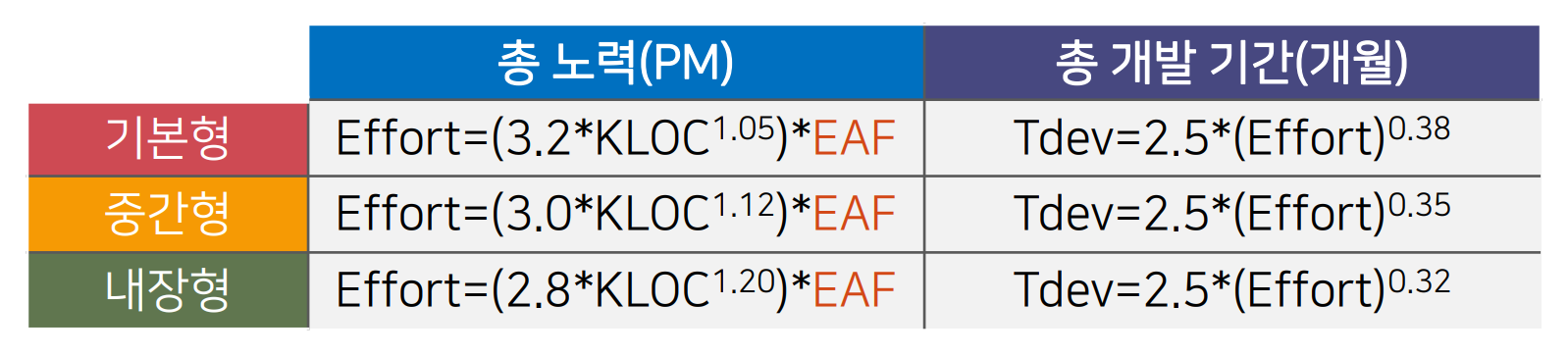

06) COCOMO 비용 승수

15개의 승수에 정해진 값을 전부 곱해준다.

07) 중급 COCOMO 예

  • 4,000 LOC 내장형 소프트웨어의 추정 예
    • 보정 계수는 1.17로 가정
    • 총 노력 = 2.8 4^(1.20) 1.17 = 17 PM
    • 총 개발 기간 = 2.5 * 17^(0.32) = 6 개월
    • 비용 = 17 PM * 5,000,000원/PM = 850,000,000원

08) 소프트웨어의 수정을 위한 노력

기존 소프트웨어를 수정할 때는 노력 측정을 어떻게 해야할까?

  • 설계1, 코드2, 통합과 테스트3 부분에서 수정이 필요한 비율을 구하여 수정
    보정 계수(AAF)를 계산함
  • AAF = 0.4(설계 수정 비율) + 0.3(코드 수정 비율) + 0.3*(통합과
    테스트 수정 비율)
    • 전체에서 수정이 요구되는 비율을 의미함
  • 상응 LOC = 기존 LOC * AAF
    • AAF를 이용하여 수정이 요구되는 LOC를 계산한 후 공식에 대입

09) 기능 점수에 기초한 개발비 산정 사례

  • 총 개발 비용은 (보정 후 개발원가 + 이윤 + 경비)
  • 보정 후 개발원가는 (기능 점수기능 점수당 단가) 보정 계수
  • 사례
    • 보정 후 개발 원가 = 516.5FP 기능점수) 1.1223(보정계수 * 519,203원(기능점수형 단가)/FP = 300,965,338원
    • 총 개발 비용=
      300,965,338원+(이윤)27,086,880원+(경비)10,000,000원≒3억4천만원

5. 팀 구성 방식

01) 매트릭스 조직

  • 프로젝트 조직과 기능별 조직의 장점을 조합한 형태
    • 프로젝트 조직은 프로젝트 동안 유지되는 팀
    • 기능별 조직은 분석/설계/구현 등 기능별로 전문화된 팀
  • 개발자가 전문 기능 부서에 속하되, 일정 기간 프로젝트에 소속되는 형태
  • 팀 구성원들 간에 정보와 경험을 공유할 수 있으나 기능 부서 관리자와 프로젝트 관리자 양쪽의 지배를 받음

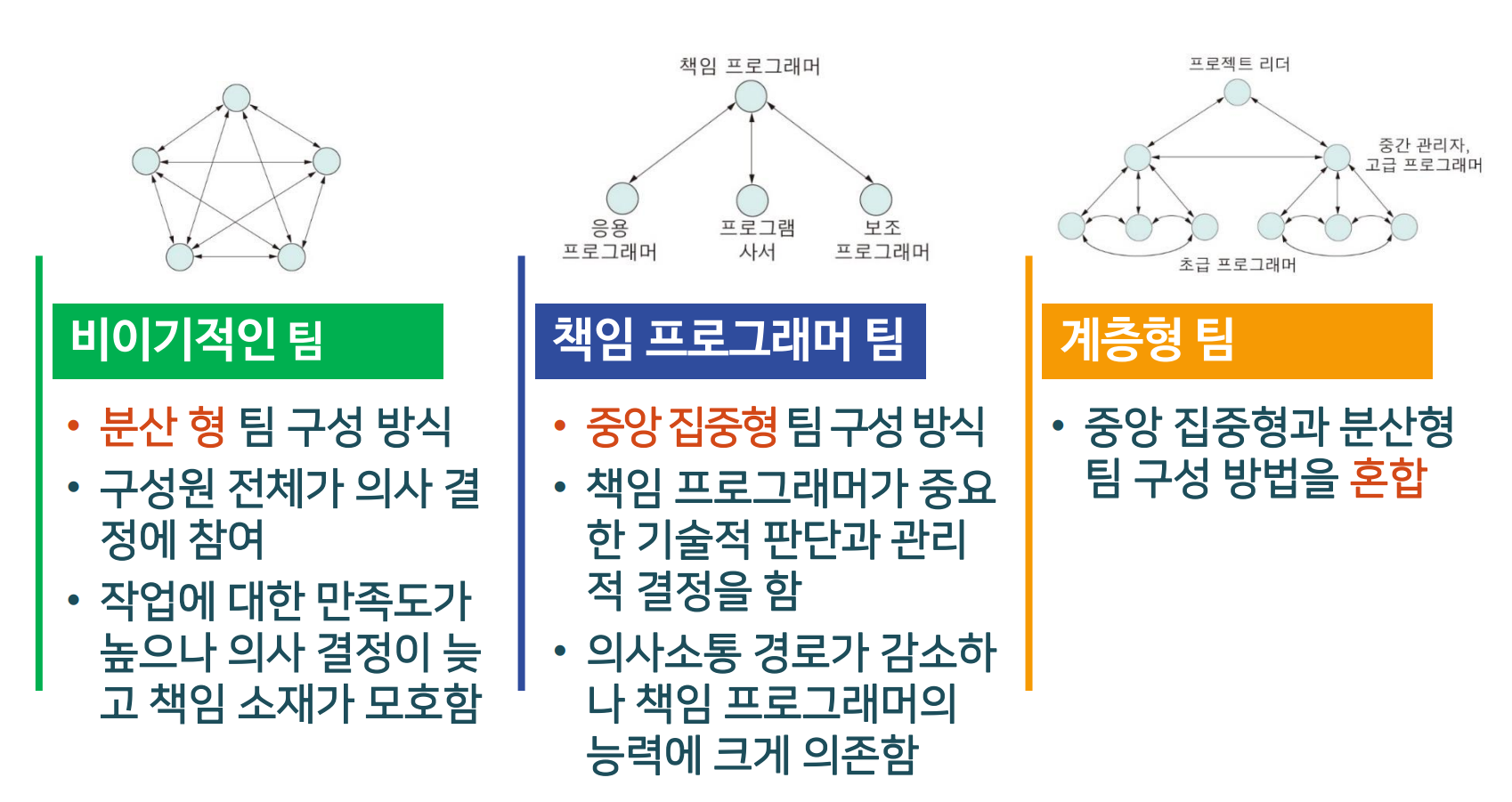

02) 의사 결정 방법에 따른 팀 구성

6. 위험 분석과 관리

01) 위험

  • 위험은 불확실성으로 인해 잠재해 있는 문제
    • 불분명한 요구사항, 요구의 변경, 추정의 어려움 등 불확실성이 존재
    • 위험이 발생하면 제품의 품질, 프로젝트 일정이나 비용, 조직 등에 부정적 영향을 줌
  • 위험 관리
    • 가능한 위험 요인들을 예측하고 발생 가능성과 영향력을 분석하여 대책을 계획하고 위험을 관리하는 것

02) 위험의 분류

  • 제품 위험
    • 제품의 품질이나 성능에 영향을 주는 위험
    • 불안정한 요구사항이나 성능이 낮은 도구 등
  • 조직 위험
    • 조직의 비즈니스에 영향을 주는 위험
    • 기술의 변화나 경쟁사 제품의 출시 등
  • 프로젝트 위험
    • 프로젝트 일정이나 자원 활용에 영향을 주는 위험
    • 미흡한 조직의 지원, 중요 프로젝트 요원의 이직 등

03) 위험 관리 프로세스

  • 위험 식별
    • 발생 가능한 위험 요인을 나열
  • 위험 분석
    • 위험 요인 별로 발생 가능성과 결과의 심각성을 평가
    • 우선순위를 정하여 대책이 필요한 위험 요인들을 정리
  • 위험 계획
    • 회피 전략: 발생 가능성을 줄이는 것
    • 최소화 전략: 위험 발생 시 충격을 줄이는 것
    • 긴급 대책: 최악의 상황에 대비하는 것
  • 위험 제어와 모니터링
